工程所在地山东省济南市槐荫区,由于设计需要大变动,建设单位下达停工令,自从2015年3月进场以来至今本工程已中途停工快一年的时间,施工现场的大型和小型机械一直保留在现场,大部分为租赁机械,请问这部分的机械费用索赔如何计算?可以按定额机械台班费计算索赔吗?
机械有折旧,按折旧计算。
由于设计需要大变动,建设单位下达停工令,自从2015年3月进场以来至今本工程已中途停工快一年的时间,施工现场的大型和小型机械一直保留在现场,大部分为租赁机械,请问这部分的机械费用索赔如何计算?可以按定额机械台班费计算索赔吗
类似情况一般是施工单位首先做一停窝工费用申请,将现场停滞的机械、脚手架等租赁等费用,一一列清明细报建设单位审批,达到索赔。
答:
1.我感觉下面的这个关于停工索赔的总结很全面,你参考一下吧;

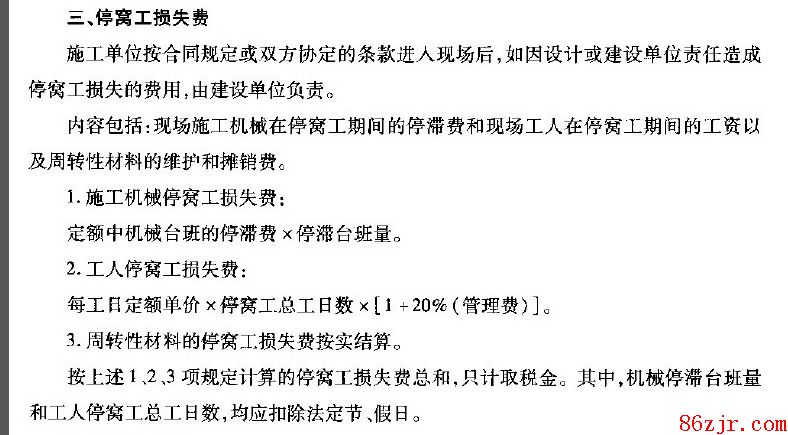

2.不知道什么原因,可能是字太多,不上传,去就截取了图片给你;
可以通过办理签证,写明机械规格型号台班签证后套用定额机械台班来索赔.
