悬挑式脚手架 >>>返回专题
悬挑脚手架一般有两种:每层一挑和多层悬挑。可接纳悬挑梁或悬挑架,节点务必是螺栓连接或者焊接的刚性节点,不得接纳扣件连接。
① 施工流程

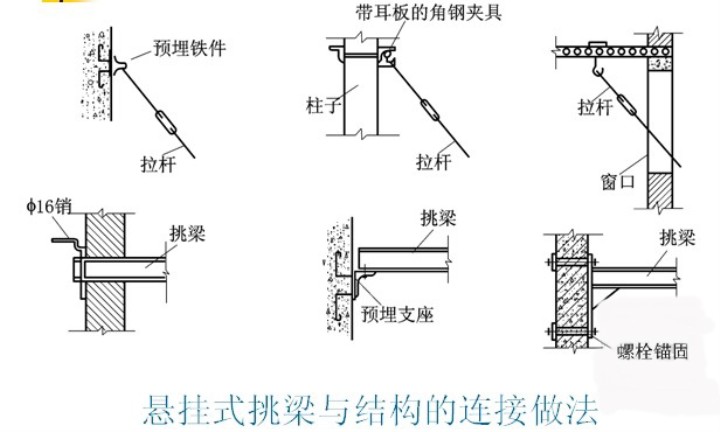

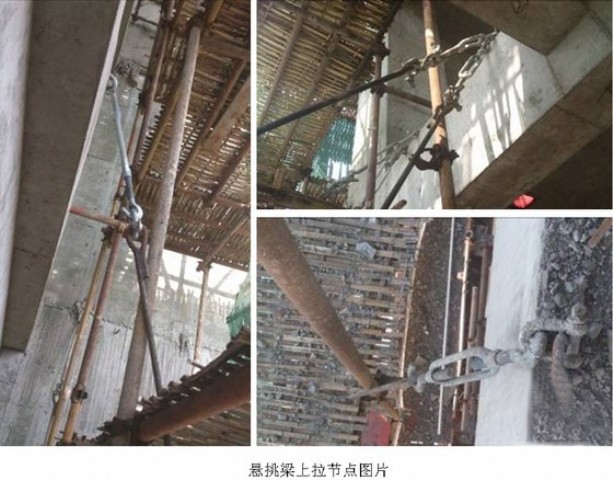

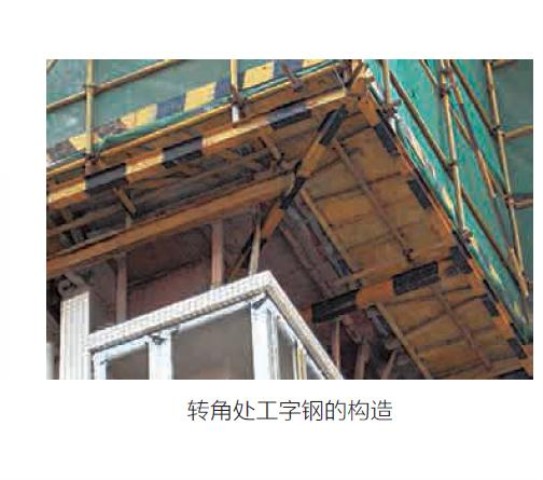

悬挑式脚手架搭设的工艺流程为:安顿锚固预埋件→安顿钢挑梁及稳定→竖立杆→小横杆(扫地杆)→大横杆(扫地杆)→拉结→搁栅杆→栏杆→剪刀撑→铺脚手笆→踢脚板→挂密目网→底部关闭→内断绝
② 注意事项
1) 每层一挑即将立杆底部顶在楼板、梁或墙体等建筑部位,向外倾斜稳定后,在其上部搭设横杆、铺脚手板形成施工层,施工一个层高,待转入上层后,再重新搭设脚手架,提供上一层施工。
2)多层悬挑是利用悬挑梁或悬挑架作脚手架基础分段悬挑分段搭设脚手架,利用此种要领可以搭设超出50m以上的脚手架。每段搭设高度不该超出18米,一般5、6层一挑,防备荷载过大。不过实际工程中可以适当的凭据现场情况多挑个1、2层也是没有关系的。
悬挑式脚手架应接纳分段式:从力学剖析从来来说,受力明确,节点处理可靠。

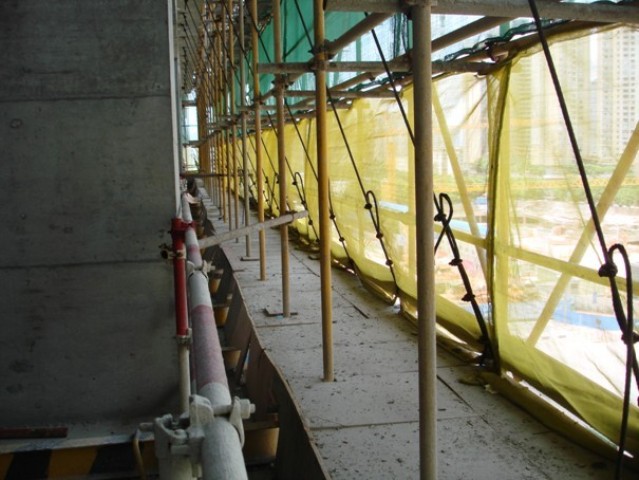

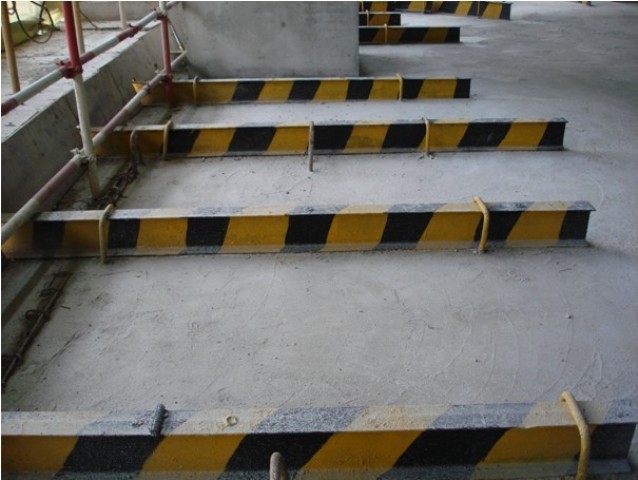

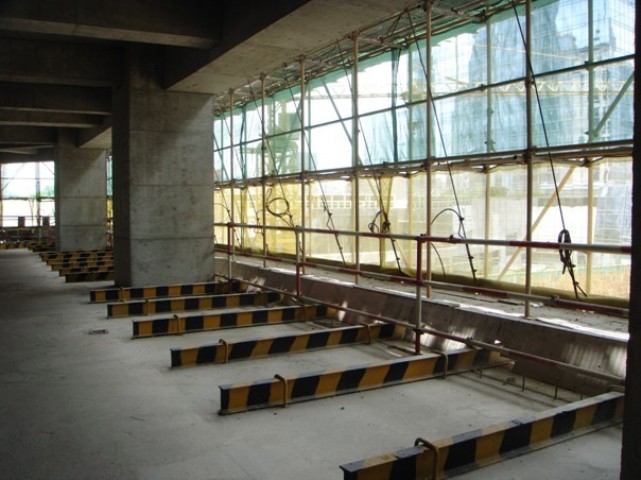

脚手架的第一道平桥(以后每隔10m),平桥与建筑物之间应完全密封。
完全密封的平桥要专人、定期清扫,以免增加荷载。

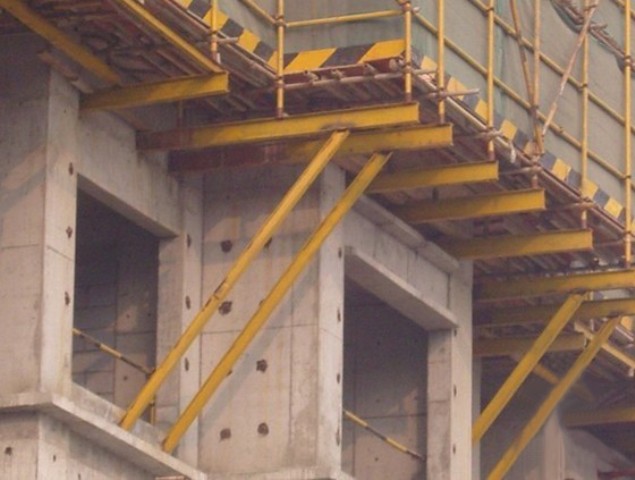

悬挑钢梁要安置牢固(最好焊接)产油上警示颜色,防备碰撞。

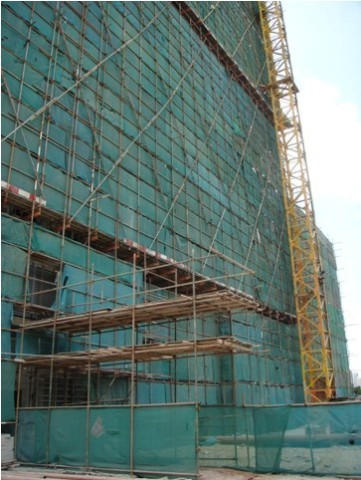

悬挑脚手架示例
